На юге Якутии расположено одно из крупнейших в стране месторождений железной руды — Таёжное. Оно же является наиболее подготовленным к промышленному освоению из числа российских месторождений железа. Но его до сих пор не разрабатывают. Хотя, возможно, в скором времени Таёжное ждут позитивные перемены.
Геологическое изучение Таёжного началось с пятидесятых годов прошлого века и не прекращается до сих пор. В частности, в 2007 году изучение мерзлотных свойств горных пород Таёжного месторождения было выполнено Институтом мерзлотоведения СО РАН.
ОАО «ЯкутТИСИЗ» в 2011 году провёл изучение оценки сейсмической опасности его площадки (а в районе могут быть землетрясения силой 10-11 баллов) и так далее. Но, несмотря на хорошую изученность, его освоение буксует.

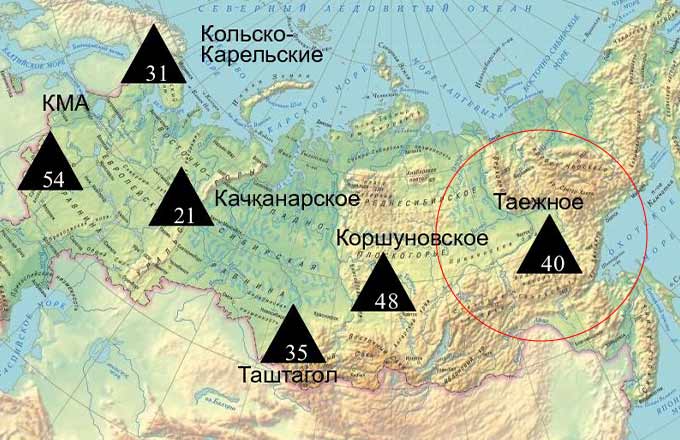

Месторождения русского Севера.
Месторождение, разумеется, находится не в самых благоприятных климатических условиях. Выражение «лучше Северный Кавказ, чем Южная Якутия» для горняков, конечно, просто шутка.
Но посудите сами: среднегодовая температура воздуха на участке месторождения составляет -9,5 °С. Это означает, что минимальная температура воздуха понижается зимой до -63 °С, а максимальная летом достигает 34 °С. Среднегодовое количество осадков составляет 450–550 мм при толщине снежного покрова 1 метр.
Тем не менее, есть важное преимущество — буквально в нескольких километрах проходит железнодорожная ветка с выходом на Транссиб и БАМ. Кроме того, в Нерюнгринском районе всё в порядке с электроэнергией — там действует Нерюнгринская ГРЭС, крупнейшая тепловая электростанция Якутии.
Наконец, рядом находятся огромные залежи высококачественных углей, в том числе знаменитое Эльгинское с запасами более 2 миллиардов тонн.
Тут, конечно, холодновато.
Запасы железной руды непосредственно на Таёжном составляют (А+B+C1+C2) более 1,3 миллиарда тонн, при среднем содержании железа в руде 39%. Но неподалеку известны ещё несколько крупных железорудных месторождений: Дёсовское, Тарыннахское, Горкитское. И вот их суммарный потенциал с Таёжным — умопомрачительные 5 миллиардов тонн!
Ввод в строй Таёжного месторождения мог бы стать только первым шагом. Есть ещё обстоятельства, которые облегчают разработку. Значительная часть запасов Таёжного — свыше 900 миллионов тонн — пригодна для разработки открытым способом. Три четверти запасов заключено в «Главном» рудном теле протяжённостью 3,5 км и мощностью от 47 м до 57 м.
Освоение основных железорудных месторождений Южной Якутии могли бы позволить горнодобывающему комплексу осуществлять добычу железа открытым способом свыше 40 лет, а далее в течение 60–70 лет проводить подземную доработку месторождений.
Содержание железа в рудах Таёжного колеблется от 20 до 60%. Его руды содержат много сульфидной серы (хотя и редок «вредный» фосфор).
А вот и соседнее месторождение. Тарыннахское.
Руды легко обогащаются путём двухстадийной магнитной сепарации с извлечением 94% железа в концентрат с содержанием железа 62–64%. Сера успешно удаляется при необходимой для всех типов руд агломерации.
Как и на многих других железорудных месторождениях, на Таёжном имеются вкрапления боратовых руд, а сам бор в малых дозах присутствует в растениях и организмах всех животных и человека. Запасы оксида бора (категории С2) месторождения составляют 3993 тыс. т (11,5% российских), при среднем содержании В2О3 в рудах — 3,20%.
Соединения бора активно используются в экономике, в частности, входят в состав большинства современных чистящих средств, бороводороды являются ракетным топливом и так далее.
Казалось бы, при таких исходных данных судьба месторождения должна быть просто блестящей. Но получилось иначе. Ещё в 1974 году предполагалось создать в Южной Якутии крупнейшую металлургическую базу со строительством металлургического комбината на Таёжном месторождении железной руды.
В итоге у советской власти просто не дошли до этого руки, поскольку для начала требовалось решить транспортные проблемы (так называемый «малый БАМ» от Беркакита и Нерюнгри до Транссиба построили в основном лишь в 1979 году, а достраивали до начала 2000-х, когда и Союза не стало).
БАМ построили, а вот про богатейшие месторождения забыли.
В 2008 году к освоению Таёжного подключился алмазодобывающий гигант АК «Алроса», которая приобрела лицензии на разработку месторождений железа за 5,4 млрд рублей. Затем АК учредила дочернюю организацию — ЗАО «ГМК «Тимир» (оператора проекта) и передала ей право пользования месторождениями.
Были профинансированы проектно-изыскательские работы для строительства транспортной и электросетевой инфраструктуры, а также опытно-промышленного участка по добыче 1 млн тонн руды на Таёжном ГОК.
Однако же выяснилось, что в одиночку этот непрофильный проект «Алроса» не потянет (получалось, что вместе с затратами на инфраструктуру, включая новую станцию и железнодорожную ветку, стоимость проекта зашкаливала за 16 миллиардов рублей).
В 2012 году в проект в качестве стратегического инвестора вошла группа Evraz, которая приобрела у «Алросы» 51 % акций «ГМК «Тимир» за 4,95 млрд рублей. По условиям лицензионного соглашения, добыча должна была начаться в 2017 году.
Но из-за падения мировых цен на железо ввод в строй проекта ГМК «Тимир» перенёс — сначала на 2018-й, потом на 2020 годы. Сейчас по поводу продолжения работ в Evraz ничего конкретного не сообщают.
Евраз давно подбирается к месторождению, но никак не может стартовать.
На запрос издания «Про Металл» относительно того, что сейчас делается на месторождении, пресс-служба холдинга ответила: «Сейчас проводятся лабораторные исследования свойств руды». Подобный ответ не слишком обнадёживает.
Тем более, один из авторов этого текста, ветеран российского мерзлотоведения Марк Шац в начале 80-х годов прошлого века на Таёжном занимался изучением свойств мёрзлых горных пород и считает, что на месторождении за десятилетия уже была проведена большая исследовательская работа... Кстати, на сайте «Тимира» новости заканчиваются 2015-м годом.
При этом надо сказать, что проект «Тимир» пользовался благосклонным вниманием государства. В 2015 году ЗАО «ГМК «Тимир» заключило соглашение с правительством Республики Саха (Якутия), согласно которому проект «Тимир» на десять лет получит полное освобождение от налога на прибыль в федеральный бюджет с момента получения доходов и пятилетнее освобождение от него в региональный бюджет.
Кроме того, соглашение предусматривает также льготы по НДПИ для ЗАО «ГМК «Тимир». Распоряжением Правительства РФ от 23 марта 2015 года проект «Строительство Таёжного горно-обогатительного комбината (1-й этап)» был включён в перечень инвестиционных проектов, планируемых к реализации на территории Дальнего Востока.
Значительная часть исследований была проведена еще в советские годы.
На строительство энергетического комплекса и железнодорожной станции Таёжного ГОК было выделено 1,62 млрд бюджетных рублей. Однако из-за того, что проект так и не был начат, средства были перенаправлены на другие проекты.
В «Алросе» были далеко не в восторге от того, что связались с железной рудой. Генеральный директор АК «Алроса» Сергей Иванов в 2018 году сказал в интервью СМИ, что проект «Тимир» на тот момент «ничего не представляет собой — только набор лицензий» (а что он ещё должен был собой представлять, если в него не вкладывались необходимые средства?! — «Про Металл»).
И добавил: «В ближайшие семь-восемь лет там бесполезно что-либо делать. Evraz у нас выкупил часть пакета, но оставшийся пакет им не интересен. К сожалению, это один из примеров, когда придётся просто списать эти инвестиции и не лезть больше в то, чем не умеем заниматься».
«Алроса» намерена из проекта выйти, но события не торопит. Некоторые СМИ заявляли, что свою долю алмазники продадут уже в начале 2023 года. Но на вопрос издания «Про Металл» в компании ответили: «Доля АЛРОСА в проекте «Тимир», объединяющем лицензии на группу железорудных месторождений в Якутии, составляет 49%. Указанный пакет акций включён в Программу отчуждения непрофильных активов, что не накладывает на АЛРОСА обязательств по конкретным срокам — решение будет приниматься, исходя из ситуации на рынке».
На месторождение пытались пригласить китайских инвесторов (вертикально-интегрированная металлургическая компания «Торгово-промышленная корпорация Хэбэй-Би Ши»), но без успеха. Что может придать проекту новый импульс?
Генеральный директор АК «Алроса» Сергей Иванов в 2018 году сказал в интервью СМИ, что проект «Тимир» на тот момент «ничего не представляет собой — только набор лицензий»
До последнего времени Evraz, помимо экспорта, в качестве основного потенциального потребителя рассматривал собственный Новокузнецкий металлургический комбинат — с транспортным плечом в 4 тысячи километров.
Но с 2021 года началось строительство металлургического комбината в Приморье, в бухте Суходол. В частности, этот проект призван обеспечить стальной продукцией судостроительный завод «Звезда», который предварительно заявлял потребность в 350 тысяч тонн стали (но в связи с изменением геополитических реалий очень вероятно, что России придётся резко ускорить свои судостроительные программы).
И вот Приморский край-то гораздо ближе, транспортные издержки будут куда ниже! А собственных месторождений железа, подобных южноякутским, в этом регионе нет. Приморский металлургический завод строит «Роснефть» (образовав консорциум с «Роснефтегазом» и «Газпромбанком»), для завершения стройки ей потребуется около трёх лет.
На реализацию проекта на Таёжном необходим примерно такой же срок. Совпадение? Не думаем. Скорее, очень хороший шанс.
Алексей Василивецкий,
